沙河抽蓄电站地下洞室群施工迈入新阶段


发布日期:2026-03-16 信息来源:沙河总包部 作者:杨顾 马凯凯 摄影:杨顾 字号:[ ]

日前,沙河抽蓄电站项目主变洞顶拱层开挖任务圆满完成,通风排烟洞竖井反井钻施工正式启动,地下洞室群施工迈入新阶段,为后续工程推进奠定了推进基础。

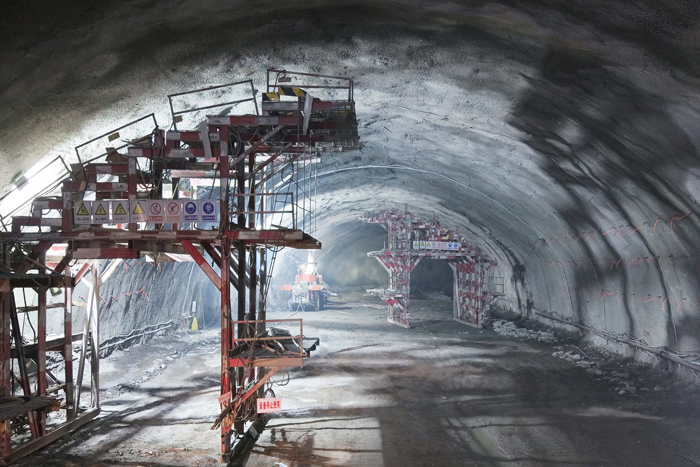

主变洞总长169米,高27.9米,开挖跨度23.3米,计划分3层进行施工,本次完成的主变洞顶拱层高9.8米。为保证施工安全和开挖进度,项目在顶拱层分上下游侧分别以30米为错距依次进行开挖,并在开挖过程中及时观测地质条件,针对不同情况调整对应的爆破参数,以确保爆破效果和安全受控。

通风排烟竖井开挖直径7.5米,深约179米,井口底部在主变洞左端墙下游侧顶拱处,顶部与通风排烟洞相联通,为后期地下三大洞室通风排烟的主要通道。施工前,项目团队考虑到通风排烟竖井与主变洞爆破安全距离较小,且共用施工通道,新增8号施工支洞与通风兼安全洞相连,作为竖井底部出渣通道,以保证施工安全,避免交叉作业影响。目前8号施工支洞已完成并投用。

下一步,项目团队将乘势而上,严格按照施工计划,严把安全关、质量关、进度关,优化施工方案,强化技术管控,高效推进通风排烟洞竖井后续施工及主变洞分层开挖及支护等各项工作,全力冲刺项目建设目标,力争高质量完成年度建设任务。
